Anclajes activos

Elementos tesados para transferir esfuerzos de tracción al terreno.

Evaluamos cada proyecto según el terreno, el diseño, los accesos y el alcance de contratación.

Consultar por esta técnica ↗
Perforación inclinada para la ejecución de anclajes.
Perforación inclinada para la ejecución de anclajes.

DETALLES DE EJECUCIÓN

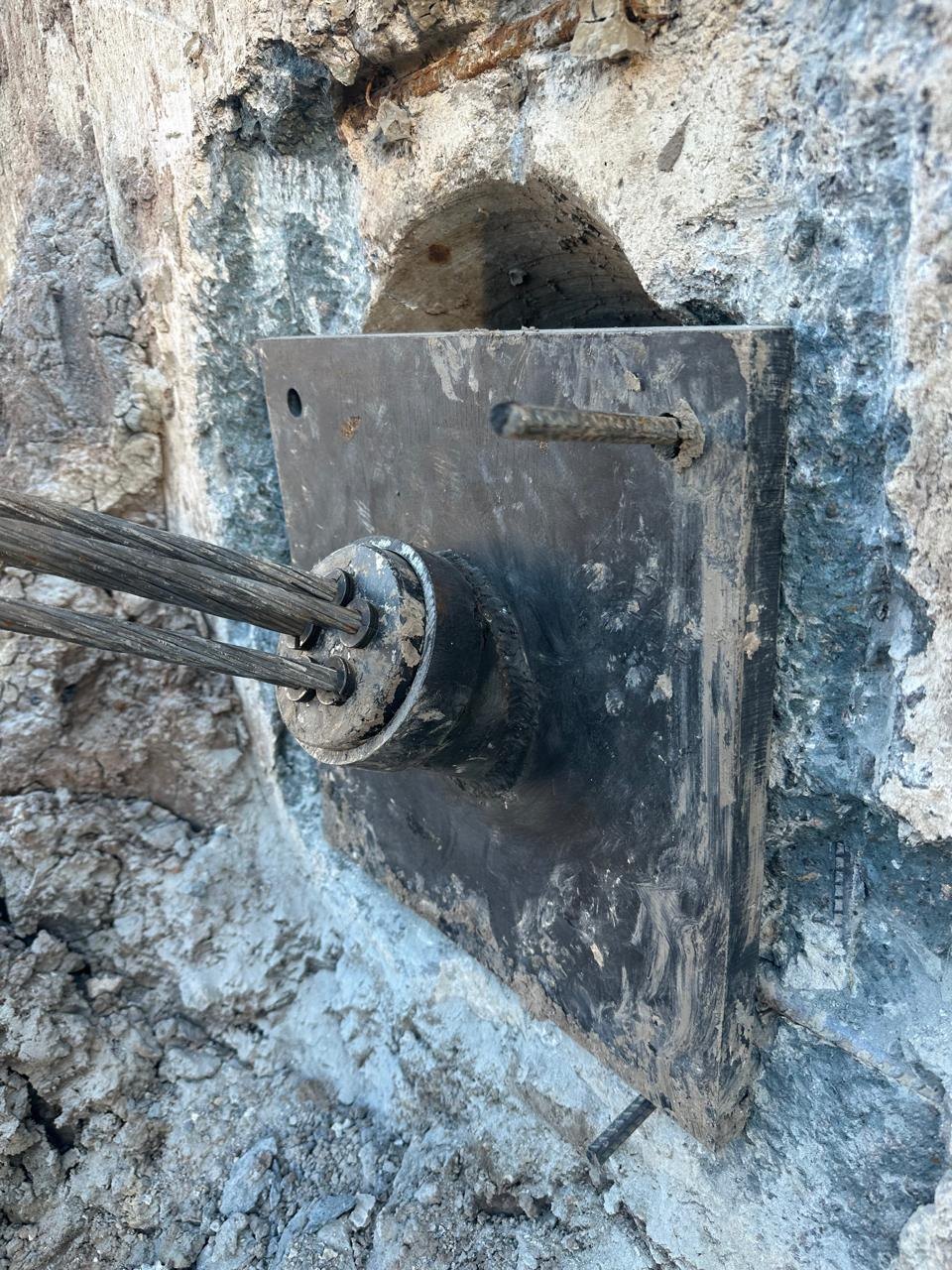

Detalle del cabezal de un anclaje.
Detalle del cabezal de un anclaje.

EL SERVICIO

¿En qué consiste?

Un anclaje activo incorpora una cabeza, una longitud libre y una zona adherida o bulbo. Se tesa para aplicar una fuerza definida a la estructura de contención.

PROCESO CONSTRUCTIVO

Secuencia de ejecución

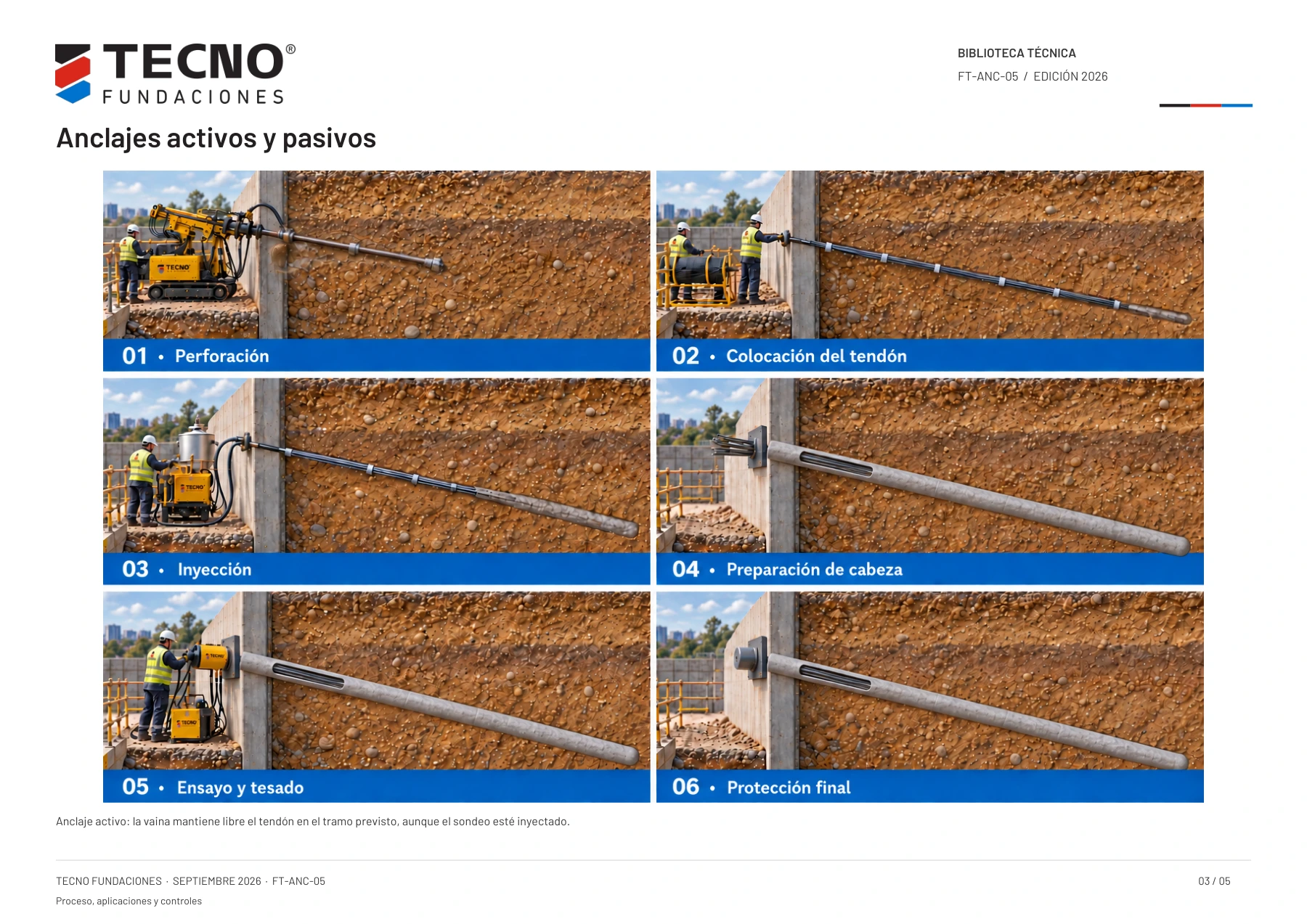

Lámina aprobada: proceso constructivo de Anclajes activos y pasivos
Secuencia constructiva ilustrada. Seleccioná la imagen para ampliarla.
  1. 01

    Replanteo y preparación

    Definir posición, inclinación y longitud. Revisar interferencias, plataforma, accesos y espacio disponible detrás de la contención.

  2. 02

    Perforación y sostenimiento

    Perforar hasta la longitud de proyecto con el sistema adecuado al suelo o roca. Utilizar camisa o sostenimiento cuando corresponda y controlar retornos y agua.

  3. 03

    Preparación e instalación del tendón

    Verificar acero, uniones, centradores, conductos y protección anticorrosiva. En activos, preservar la independencia de la longitud libre respecto de la adherencia.

  4. 04

    Inyección y eventual reinyección

    Colocar lechada según el procedimiento previsto, controlando mezcla, presión, caudal y volumen. La reinyección se realiza únicamente si forma parte del sistema diseñado.

  5. 05

    Resistencia y preparación de cabeza

    Esperar la resistencia requerida de lechada y estructura de reacción. Instalar placa y apoyos con la alineación prevista para transmitir la carga.

  6. 06

    Ensayo, tesado y bloqueo

    Aplicar el protocolo de ensayo, medir cargas y desplazamientos y evaluar aceptación. En activos, tesar y bloquear a la carga indicada; documentar pérdidas y asiento.

  7. 07

    Protección y siguiente etapa

    Completar protección de cabeza y registro. Autorizar la siguiente excavación solo con los apoyos aceptados y la resistencia necesaria. Controlar movimientos.

En pasivos se adapta la instalación, la conexión y el ensayo; no se incorpora automáticamente el tesado y bloqueo de servicio de un activo.

Aplicaciones

Sostenimiento de excavaciones y estabilización de estructuras de contención.

Qué se evalúa en cada proyecto

Se definen la durabilidad, protección anticorrosiva, longitud libre y adherida, y compatibilidad con linderos e instalaciones.

Preguntas frecuentes

¿Qué los diferencia de los pasivos?

El activo recibe una carga de tesado. El pasivo moviliza su resistencia a partir de deformaciones del sistema.

Referencias técnicas

CONSULTA TÉCNICA Y COMERCIAL

Qué necesitamos para evaluar tu obra

  • Ubicación de la obra y restricciones de acceso, espacio, altura u horarios.
  • Dimensiones y cantidades previstas, estudio de suelos y planos disponibles.
  • Solo ejecución o ejecución con provisión de materiales; fecha prevista y plazo para cotizar.

Si algún dato aún no está definido, podemos iniciar la consulta igual. Enviá planos, pliegos y estudios por correo o adjuntalos en WhatsApp.

Consultar por esta técnica ↗

[email protected]

CONVERSEMOS SOBRE TU PROYECTO

Tu próximo proyecto
empieza por sus bases.

Contactanos por WhatsApp, teléfono o correo para consultar por tu obra en Argentina. Podés compartir los planos, el estudio de suelos y la documentación disponible por WhatsApp o correo.

WhatsApp
