Tecno FundacionesARGENTINA

Fundaciones profundas

Pilotes encamisados

Sostenimiento de la perforación mediante una camisa.

Evaluamos cada proyecto según el terreno, el diseño, los accesos y el alcance de contratación.

Consultar por esta técnica ↗

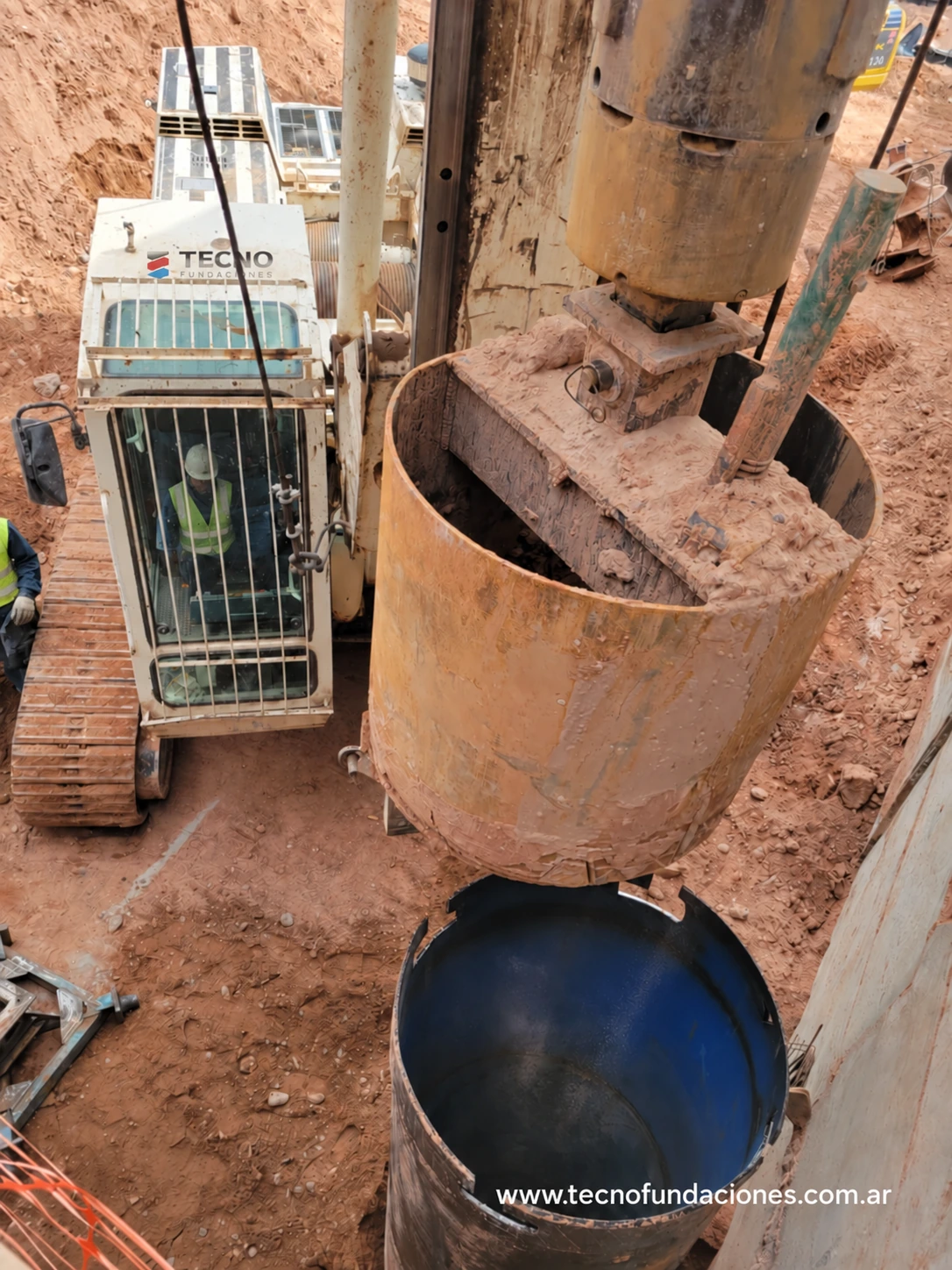

Herramienta de excavación sobre la camisa metálica.
Herramienta de excavación sobre la camisa metálica.

DETALLES DE EJECUCIÓN

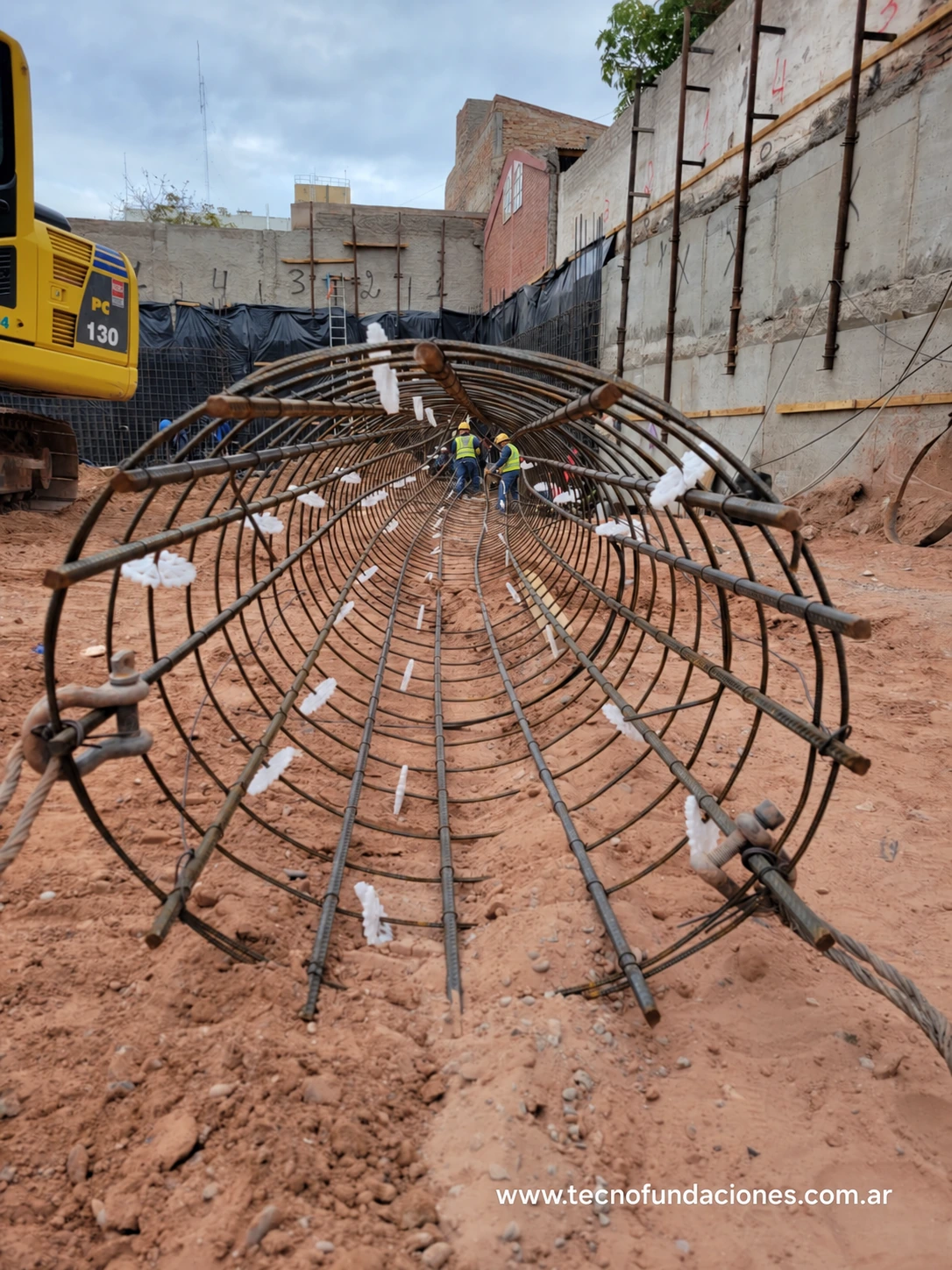

Armadura preparada para su colocación.
Armadura preparada para su colocación.

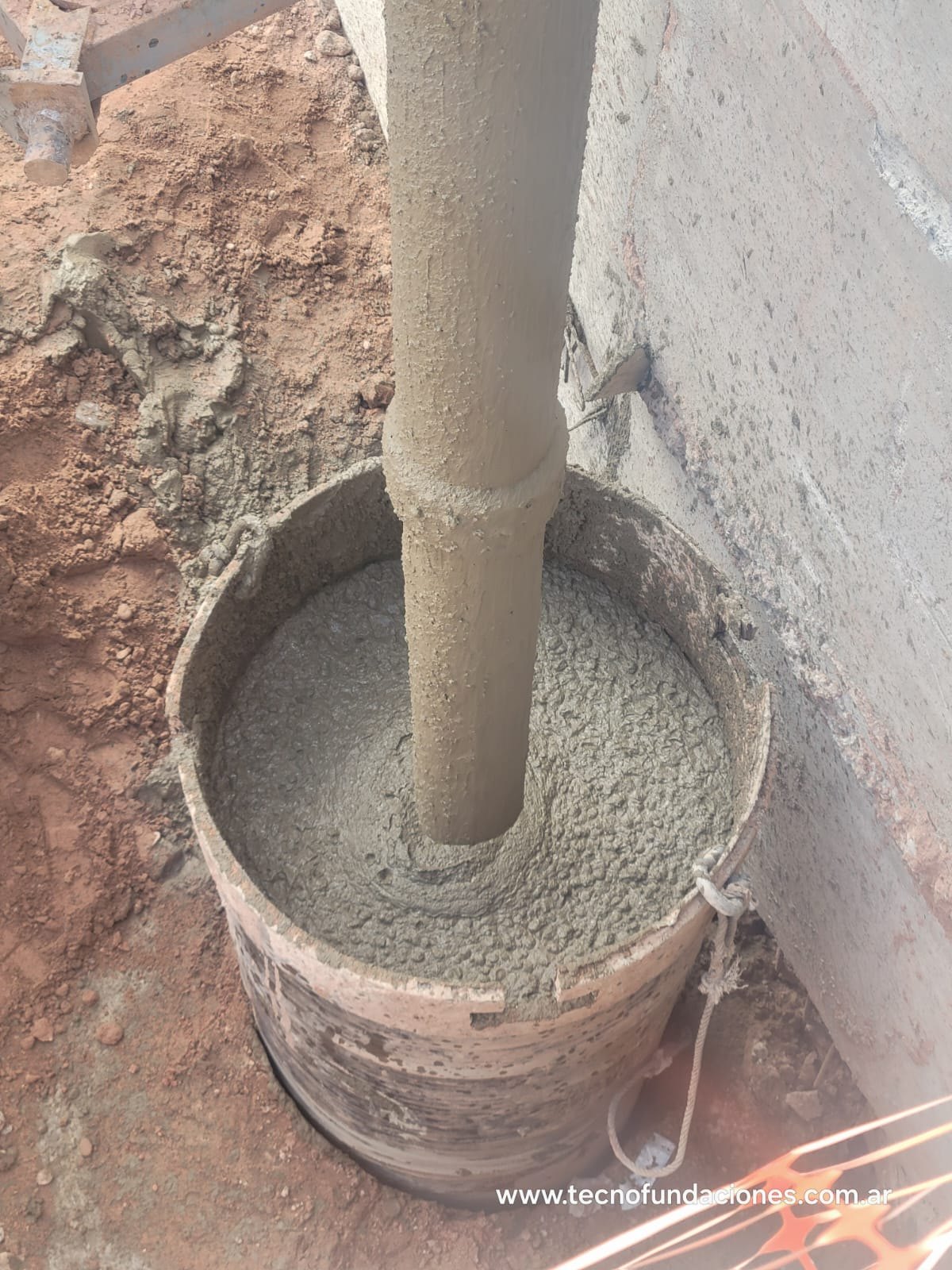

Hormigonado dentro de la camisa.
Hormigonado dentro de la camisa.

EL SERVICIO

¿En qué consiste?

El encamisado es una modalidad de ejecución de pilotes perforados. Un tubo o camisa sostiene las paredes durante los trabajos. Puede recuperarse durante el hormigonado o quedar incorporado, según el diseño.

PROCESO CONSTRUCTIVO

Secuencia de ejecución

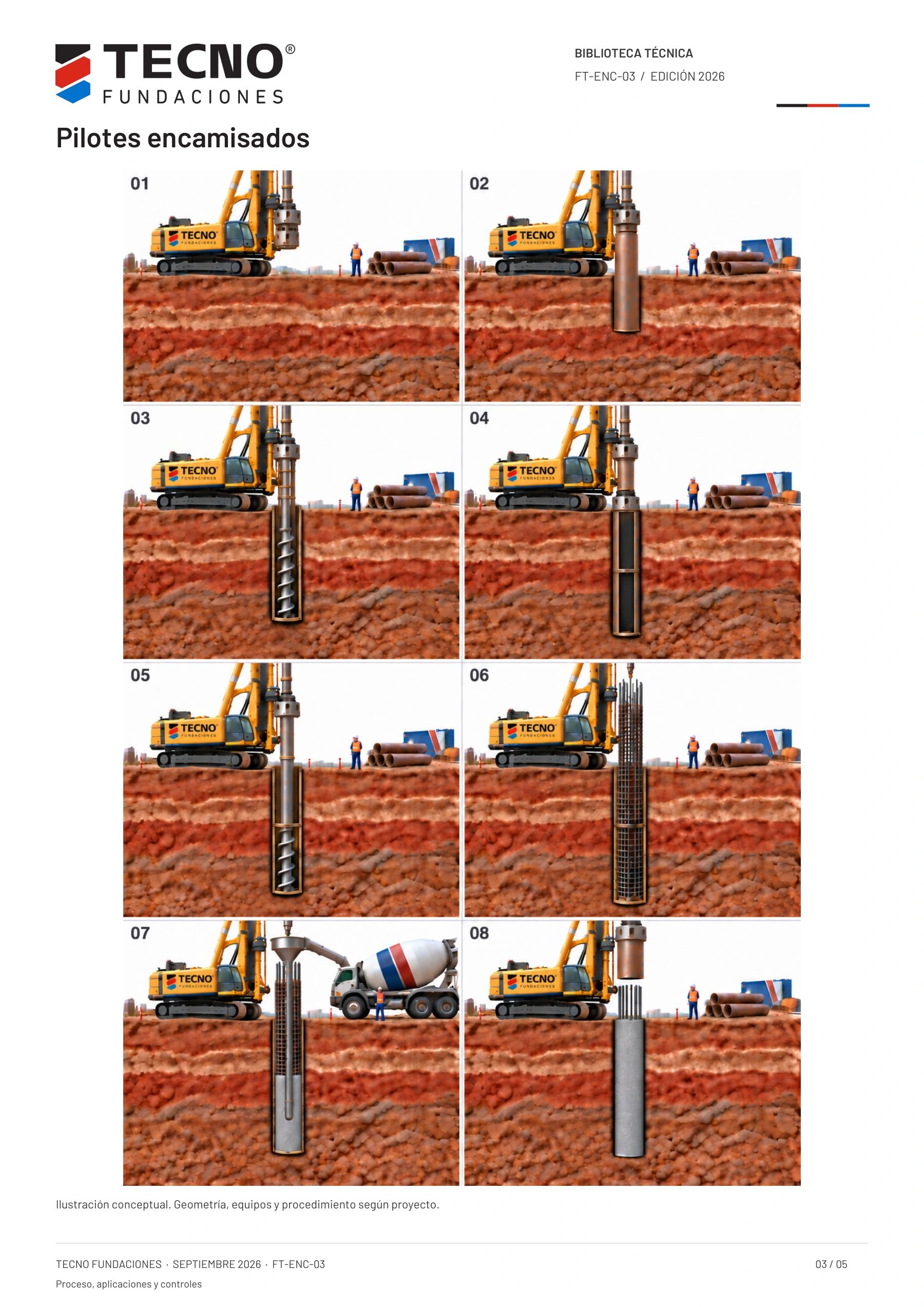

Lámina aprobada: proceso constructivo de Pilotes encamisados
Secuencia constructiva ilustrada. Seleccioná la imagen para ampliarla.
  1. 01

    Posicionamiento

    Replantear el eje y verificar la plataforma. Posicionar el equipo y el dispositivo de colocación de camisas vinculado al sistema de perforación.

  2. 02

    Colocación del primer tramo

    Introducir la primera camisa con el sistema previsto, controlando posición, verticalidad y cota de punta.

  3. 03

    Excavación dentro de la camisa

    Extraer suelo con la mecha accionada por el Kelly. Coordinar avance, sostenimiento y condiciones de agua.

  4. 04

    Empalme y avance del segundo tramo

    Unir el siguiente tramo y hacer avanzar el conjunto. El tramo inferior desciende: dos tramos de 3 m totalmente introducidos alcanzan aproximadamente 6 m.

  5. 05

    Excavación y limpieza final

    Continuar hasta la cota prevista. Retirar detritos y comprobar profundidad, limpieza y estabilidad antes de colocar la armadura.

  6. 06

    Colocación de la armadura

    Bajar la jaula con izaje adecuado y separadores. Controlar centrado, cota de colocación y esperas para la conexión estructural.

  7. 07

    Hormigonado por tremie

    Introducir la tubería por el centro de la jaula. Iniciar el llenado de forma controlada y mantener la descarga embebida en hormigón fresco.

  8. 08

    Recuperación de la camisa

    Si es temporal, retirarla de forma progresiva y coordinada con el hormigonado. Mantener carga suficiente y controlar posición de armadura y continuidad del fuste.

Aplicaciones

Perforaciones que requieren sostén mecánico de las paredes. La longitud encamisada y su combinación con otros medios dependen del perfil del terreno.

Qué se evalúa en cada proyecto

La camisa recuperable se extrae; la perdida permanece. El proyecto define su función, dimensiones y alcance. El encamisado no reemplaza por sí solo todos los controles del agua y del hormigonado.

Soluciones relacionadas.

Preguntas frecuentes

¿La camisa siempre queda en el terreno?

No. Se puede usar camisa recuperable o perdida, de acuerdo con las condiciones de ejecución y el proyecto.

Referencias técnicas

CONSULTA TÉCNICA Y COMERCIAL

Qué necesitamos para evaluar tu obra

  • Ubicación de la obra y restricciones de acceso, espacio, altura u horarios.
  • Diámetro, profundidad y cantidad de elementos; estudio de suelos, cargas y planos disponibles.
  • Solo ejecución o ejecución con provisión de materiales; fecha prevista y plazo para cotizar.

Si algún dato aún no está definido, podemos iniciar la consulta igual. Enviá planos, pliegos y estudios por correo o adjuntalos en WhatsApp.

Consultar por esta técnica ↗

[email protected]

CONVERSEMOS SOBRE TU PROYECTO

Tu próximo proyecto
empieza por sus bases.

Contactanos por WhatsApp, teléfono o correo para consultar por tu obra en Argentina. Podés compartir los planos, el estudio de suelos y la documentación disponible por WhatsApp o correo.

WhatsApp
