Pantallas de pilotes

Una alineación de pilotes para sostener una excavación.

Evaluamos cada proyecto según el terreno, el diseño, los accesos y el alcance de contratación.

Consultar por esta técnica ↗

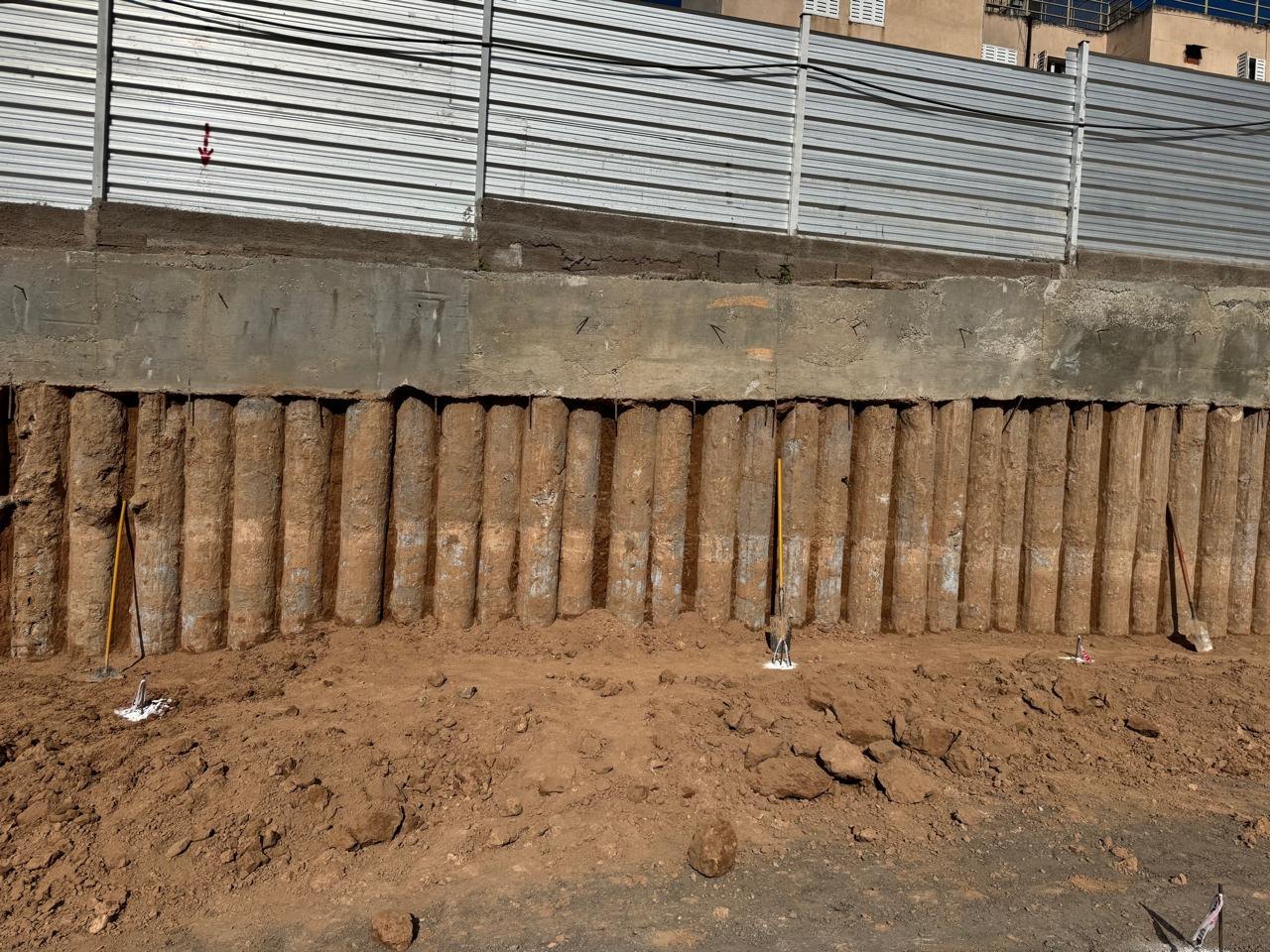

Pantalla de pilotes vista desde el frente de excavación. Registro Griff / Mediterránea.
Pantalla de pilotes vista desde el frente de excavación. Registro Griff / Mediterránea.

EL SERVICIO

¿En qué consiste?

Una pantalla reúne pilotes dispuestos a lo largo del perímetro de contención. El proyecto define su separación, rigidez y vinculación, así como la necesidad de apoyos adicionales.

PROCESO CONSTRUCTIVO

Secuencia de ejecución

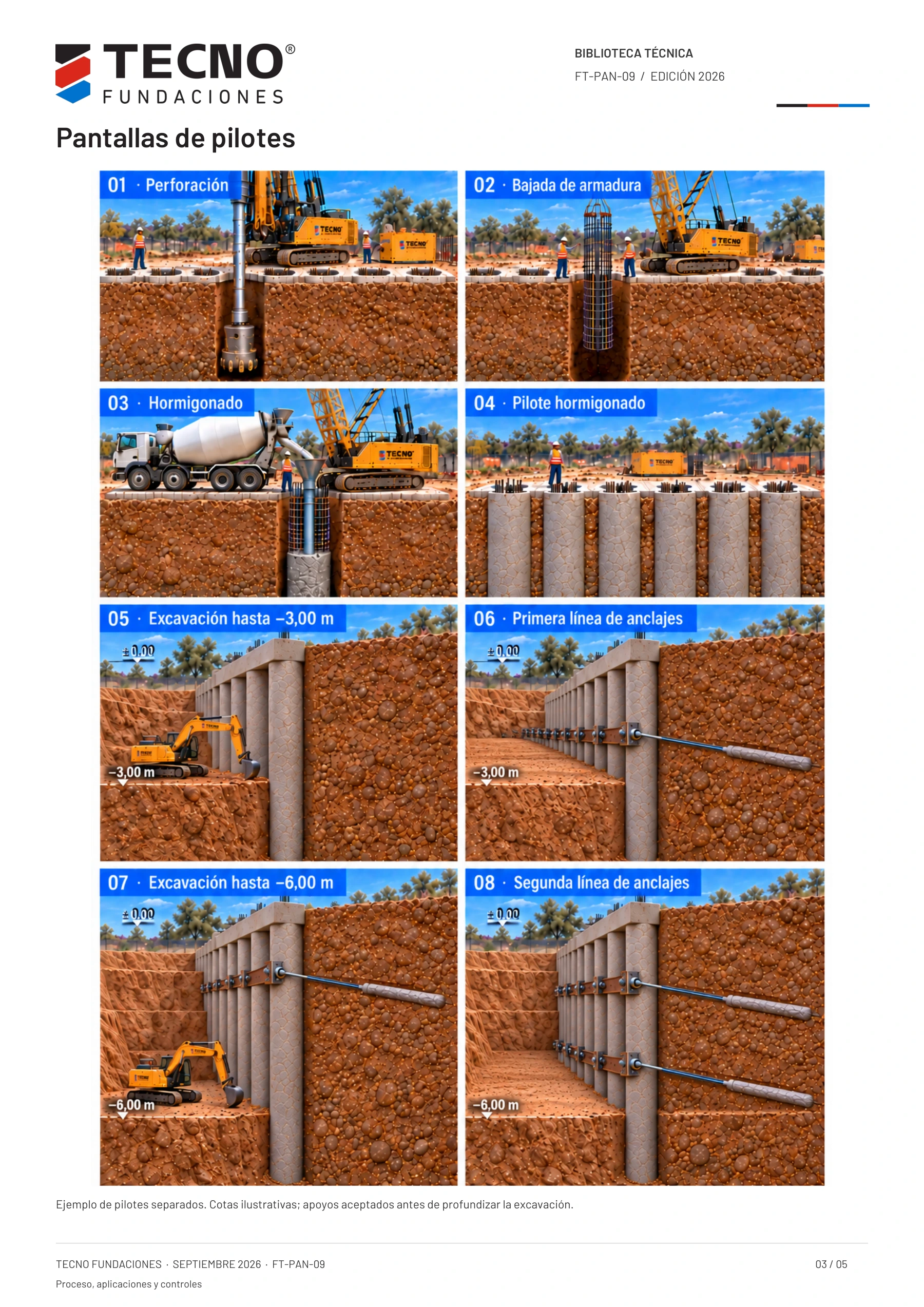

Lámina aprobada: proceso constructivo de Pantallas de pilotes
Secuencia constructiva ilustrada. Seleccioná la imagen para ampliarla.
  1. 01

    Perforación

    Replantear y ejecutar las guías. Perforar cada posición con el método definido y verificar profundidad, geometría y condición del fondo.

  2. 02

    Bajada de armadura

    Instalar la jaula en el sondeo sin hormigonar, con separadores y medios de izaje previstos. Verificar posición y cotas.

  3. 03

    Hormigonado

    Colocar el hormigón con embudo y tremie según procedimiento. Controlar continuidad, volumen y nivel; registrar cada pilote.

  4. 04

    Pantalla ejecutada

    Completar los pilotes manteniendo la separación de proyecto. Sanear cabezas y ejecutar el coronamiento antes de excavar.

  5. 05

    Excavación hasta -3,00 m

    Retirar suelo hasta la primera plataforma del ejemplo. Resolver la contención entre pilotes y controlar movimientos y agua.

  6. 06

    Primera línea de anclajes

    Ejecutar la fila desde esa plataforma, a una altura accesible al equipo. Inyectar, ensayar, tesar y aceptar los apoyos antes de profundizar.

  7. 07

    Excavación hasta -6,00 m

    Con la primera fila aceptada, profundizar hasta la segunda plataforma del ejemplo. Mantener controles de la pantalla y del entorno.

  8. 08

    Segunda línea de anclajes

    Ejecutar y aceptar la segunda fila desde la nueva plataforma. Mantener la primera fila en su cota y verificar el sistema completo.

Las cotas -3,00 m y -6,00 m corresponden al ejemplo visual. El proyecto define niveles, separación, apoyos y tratamiento entre pilotes. En pantallas secantes se aplica una secuencia específica de primarios y secundarios.

Aplicaciones

Contención de suelos en excavaciones y obras con restricciones de espacio o cercanía de construcciones.

Qué se evalúa en cada proyecto

Una pantalla con separación entre pilotes no es una barrera impermeable. Deben estudiarse el sostenimiento entre elementos y el manejo del agua.

Preguntas frecuentes

¿Puede combinarse con anclajes?

Sí. Los anclajes o puntales pueden aportar apoyos para controlar los esfuerzos y desplazamientos de la pantalla.

Referencias técnicas

CONSULTA TÉCNICA Y COMERCIAL

Qué necesitamos para evaluar tu obra

  • Ubicación de la obra y restricciones de acceso, espacio, altura u horarios.
  • Dimensiones y cantidades previstas, estudio de suelos y planos disponibles.
  • Solo ejecución o ejecución con provisión de materiales; fecha prevista y plazo para cotizar.

Si algún dato aún no está definido, podemos iniciar la consulta igual. Enviá planos, pliegos y estudios por correo o adjuntalos en WhatsApp.

Consultar por esta técnica ↗

[email protected]

CONVERSEMOS SOBRE TU PROYECTO

Tu próximo proyecto
empieza por sus bases.

Contactanos por WhatsApp, teléfono o correo para consultar por tu obra en Argentina. Podés compartir los planos, el estudio de suelos y la documentación disponible por WhatsApp o correo.

WhatsApp
