DETALLES DE EJECUCIÓN
EL SERVICIO
¿En qué consiste?
Principio de ejecución
En las dos variantes aquí descriptas, primero se perfora y luego se llena desde el fondo con material cementicio. La armadura definitiva se introduce al finalizar el llenado, mientras la mezcla conserva la trabajabilidad necesaria.
Variante A: circulación de agua y bentonita
La perforación se realiza con aporte continuo de agua y bentonita. Una vez alcanzada la profundidad prevista, se retira la herramienta y se baja una cañería de inyección hasta el fondo. Se bombea lechada de cemento y aditivos de abajo hacia arriba para desplazar el fluido de perforación.
Variante B: mecha helicoidal hueca por tramos
La perforación avanza mediante tramos acoplados de mecha helicoidal de eje hueco. Al alcanzar la profundidad prevista, se inyecta desde el fondo a través de la mecha y se extrae progresivamente, desacoplando cada tramo en superficie. Luego se coloca la armadura en el material fresco.
PROCESO CONSTRUCTIVO

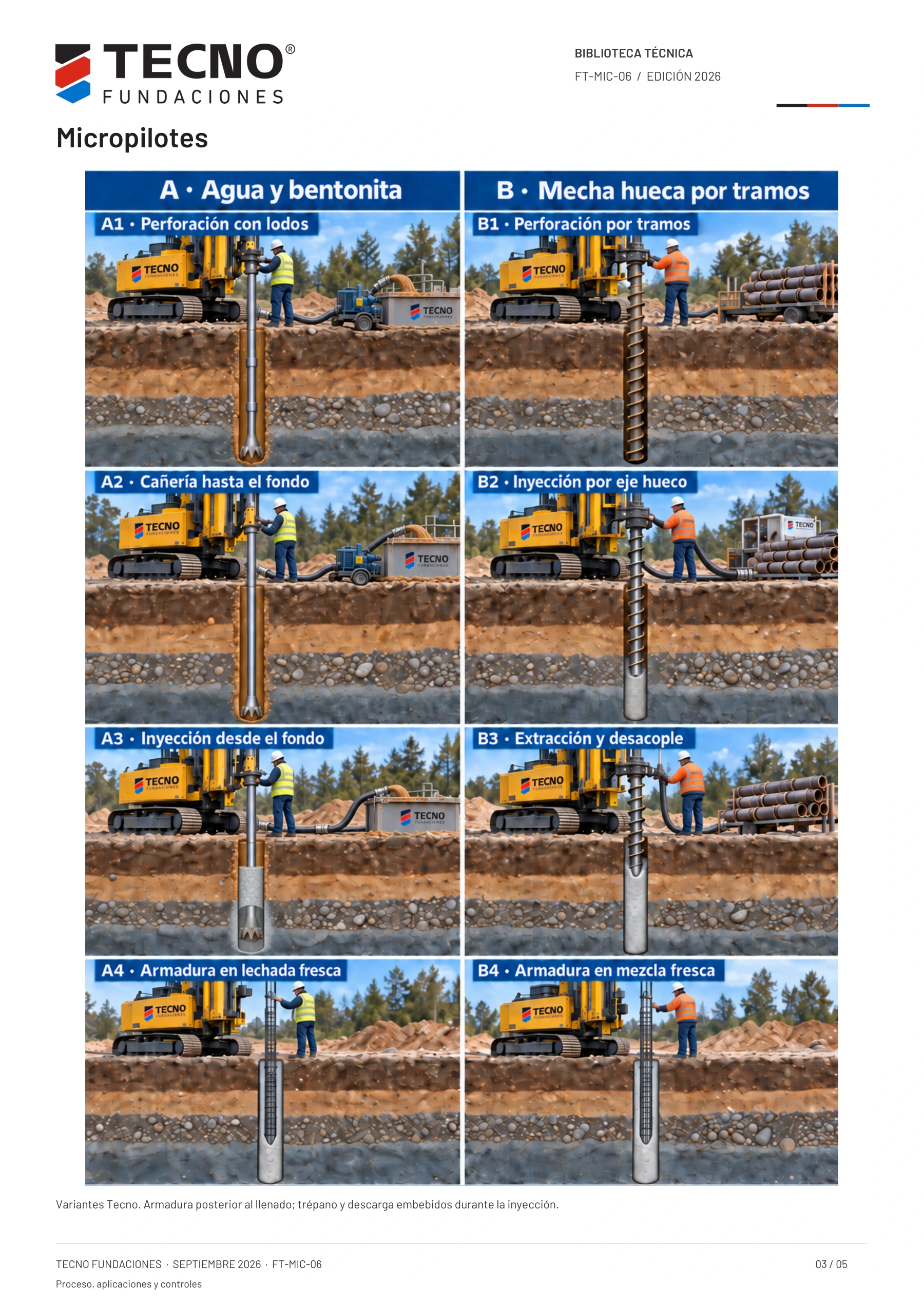

Dos variantes de ejecución

- A1
Perforación con circulación continua
Perforar con barras acoplables de aproximadamente 2 m y trépano de diámetro del fuste, con aporte y retorno de lodos. Controlar profundidad, estabilidad y uniones.
- A2
Llegada al fondo y preparación de la inyección
Alcanzar la profundidad prevista manteniendo barras y trépano en el sondeo. Verificar el circuito de inyección y la condición del fondo antes del llenado.
- A3
Reemplazo del fluido desde el fondo
Inyectar desde el fondo y retirar el conjunto coordinadamente. Mantener el trépano y la descarga embebidos en la mezcla; recolectar el fluido desplazado.
- A4
Armadura definitiva
Completado el llenado y retirado el conjunto de perforación, introducir la armadura definitiva en la mezcla fresca. Controlar centrado, recubrimiento y cota.
- B1
Perforación con mecha helicoidal por tramos
Acoplar los tramos de mecha hueca y perforar hasta la profundidad prevista. Verificar uniones, continuidad del conducto y geometría.
- B2
Inyección a través de la mecha hueca
Iniciar el bombeo por el eje hueco, con descarga en el fondo, y coordinar el suministro con el inicio de la extracción.
- B3
Extracción y desacople progresivo
Retirar la mecha y desacoplar los tramos en superficie. Coordinar pausas y bombeo para conservar la continuidad del llenado y evitar ingreso de suelo.
- B4
Armadura en la mezcla fresca
Retirada toda la mecha, introducir la armadura definitiva en el hormigón, mortero o lechada fresca especificados. Verificar recubrimiento y cota final.
En ambos casos, la colocación de la armadura es posterior al llenado. El material y la trabajabilidad se especifican para permitir su inserción completa.
Aplicaciones

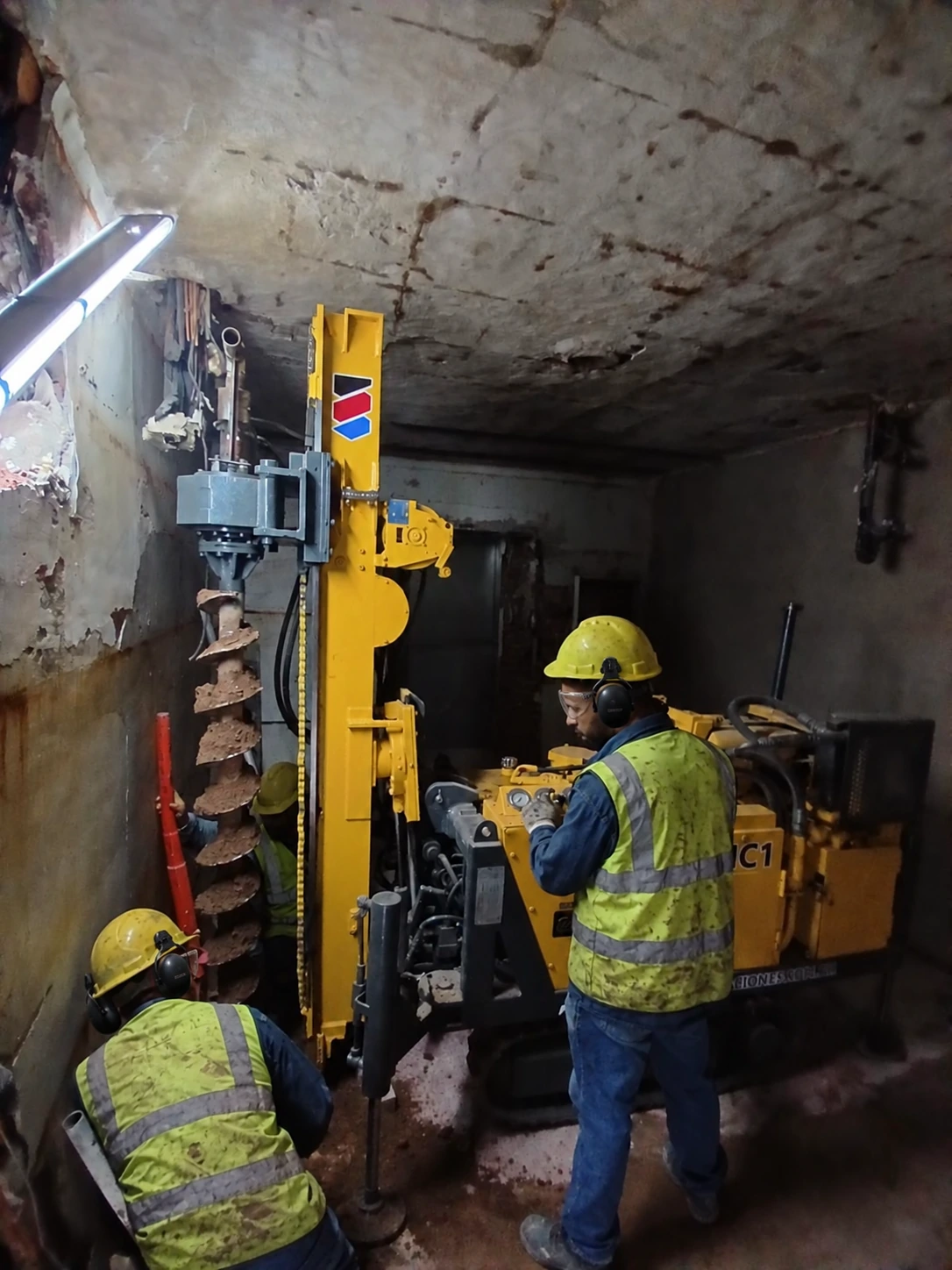

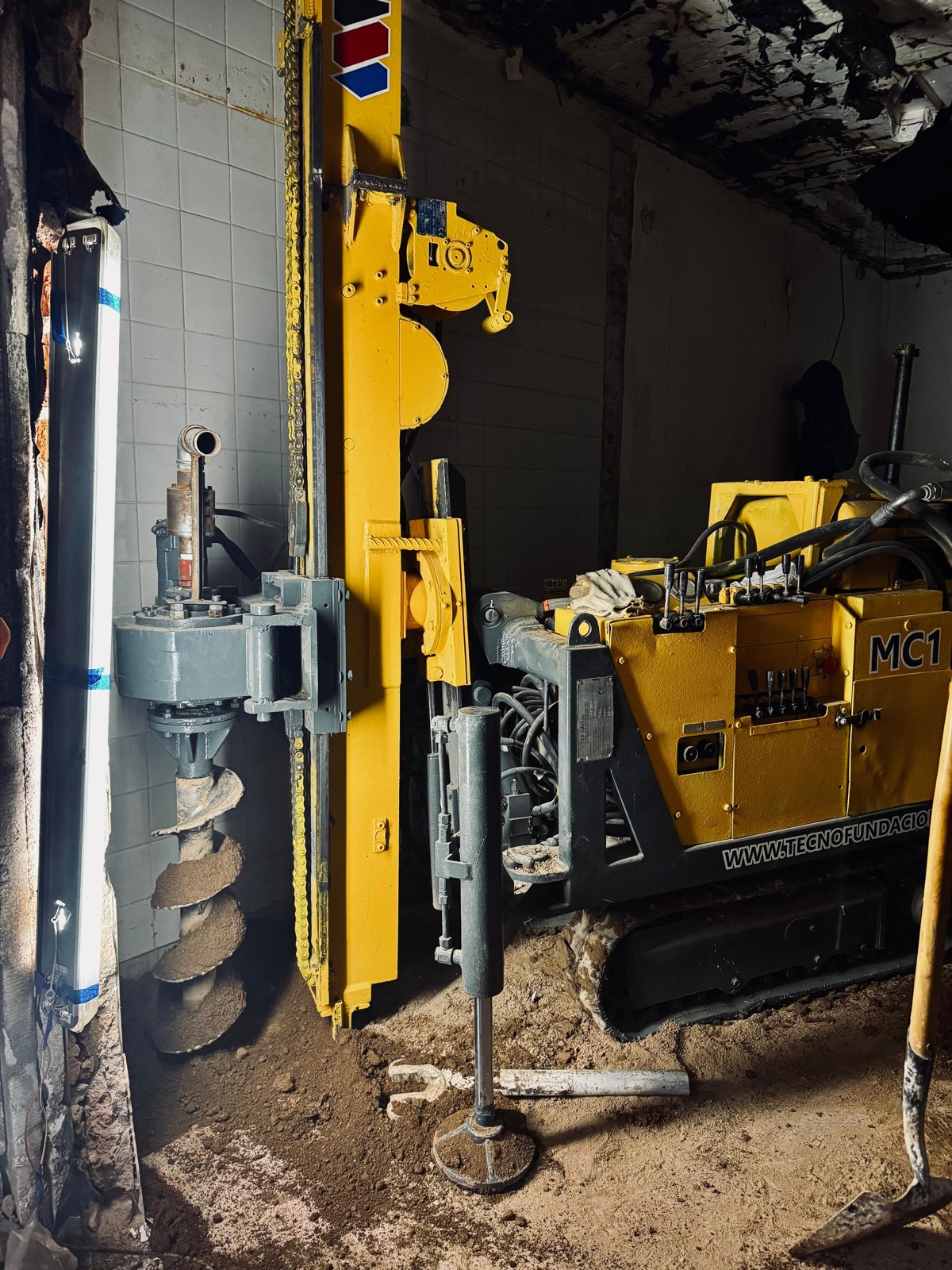

Refuerzo de fundaciones existentes, obras con acceso o altura limitados y nuevas fundaciones que requieren equipos de menor porte.
Qué se evalúa en cada proyecto
El diámetro reducido no define por sí solo la capacidad. Influyen el acero, el terreno, la longitud adherida, la inyección y la conexión estructural.
Preguntas frecuentes
¿Pueden utilizarse en una estructura existente?
Sí, son una alternativa para recalces y refuerzos. La transferencia de cargas a la nueva fundación debe diseñarse específicamente.
Referencias técnicas
Ficha técnica
CONSULTA TÉCNICA Y COMERCIAL
Qué necesitamos para evaluar tu obra
- Ubicación de la obra y restricciones de acceso, espacio, altura u horarios.
- Diámetro, profundidad y cantidad de elementos; estudio de suelos, cargas y planos disponibles.
- Solo ejecución o ejecución con provisión de materiales; fecha prevista y plazo para cotizar.
Si algún dato aún no está definido, podemos iniciar la consulta igual. Enviá planos, pliegos y estudios por correo o adjuntalos en WhatsApp.
Consultar por esta técnica ↗
